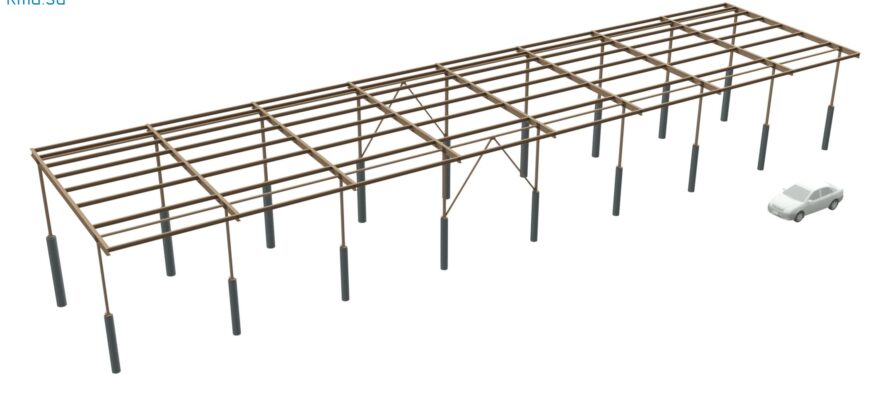

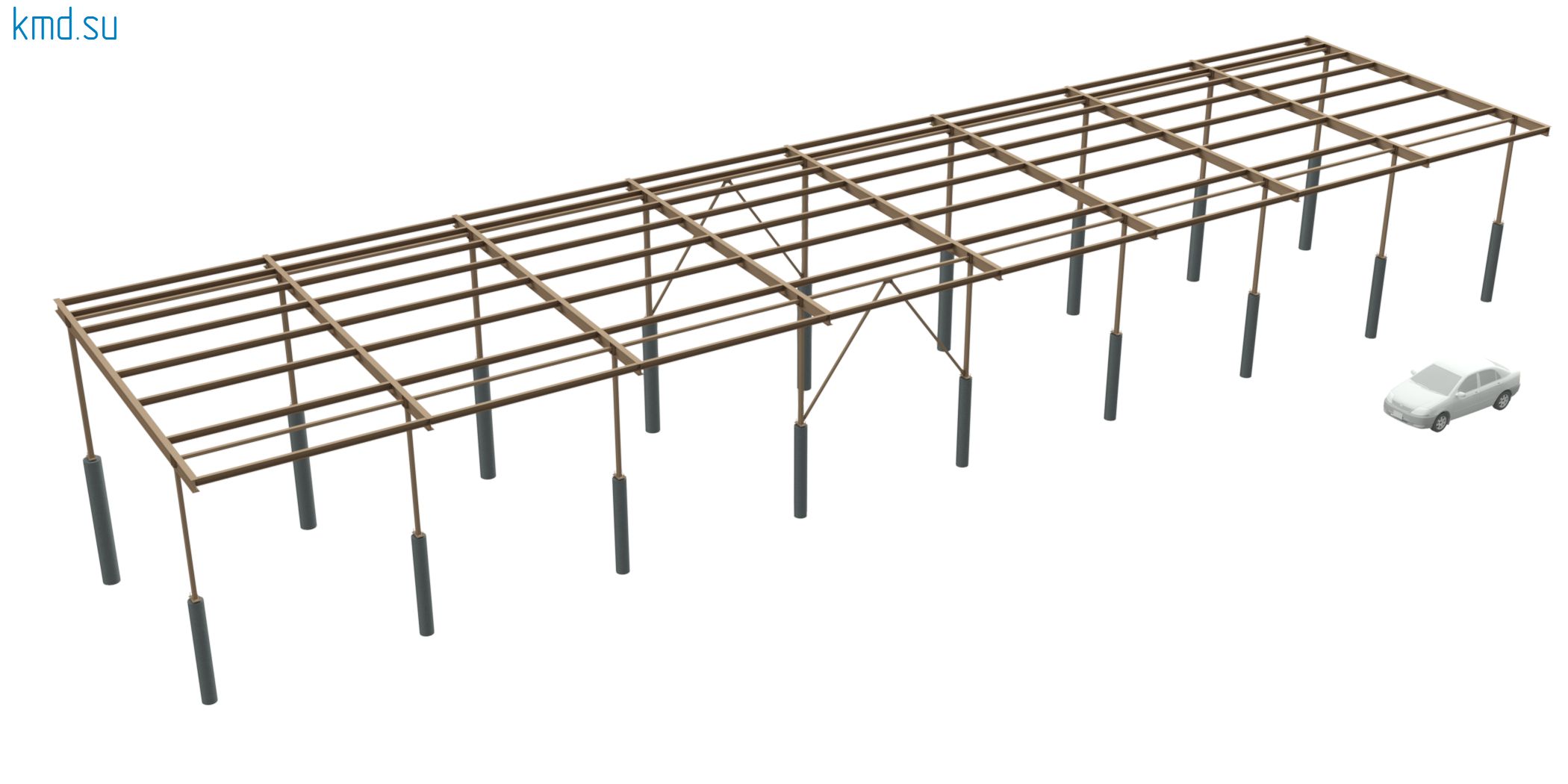

Данный складской навес реализован осенью в 2026 году для строительства в Московской области в г. Красногорск. Заказчик еще в начале лета обратился за услугой но пропал более чем на 2 месяца. Как это иногда бывает — бывает малое недоверие, опасение, «что кинут». Потому что договор условный примерно «Консультации в строительстве», с прямым договором цена дороже на 90%! Заказчиков решаются поставить свою печать (специальной лицензии не требуется для небольшие объекты) — поэтому стоимость оговариваю сразу без допов.
Проектирование здания
Металлокаркас
- Наша пристройка примыкает к существующему высокому объекту. Отсюда следует что возникает снеговой мешок — чем выше перепад тем значительнее давление. В нашем случае доходит ближе к максимальному из возможных коэффициент перегруза снега у стены 3,5 и далее на снижение. Это явление такое неприятно что бывает проще поднять строение до уровня кровли, чтобы получить экономию.
- Это вызывает неравномерное распределение давление на покрытие — отсюда вытекает, что к стене мы ставим прогоны чаще и далее увеличиваем шаг, так чтобы нагрузка была на прогон была равная.
- Второе следствие — усилие на пристенную колонну сильнее, при этом она длиннее! Как следствие сечение профиля мощнее чем у крайней
- Так как это складской навес, и стен не предусматривается, боковое давление минимальное, почти нет его — это помогает уменьшить стойки. Однако нужно понимать что «завтра» надумают и навесят ограждения, здесь лучше заранее уведомить. В этом случае самое простое заложить колонны одного сечения
- Сооружение неотапливаемое — в качестве покрытия кровли используется профилированный настил. Наше строительные нормы разрешают при этом не применять горизонтальные связи — сам настил является жестким диском. Если вдруг захочется сделать теплое здание то просто так снять настил и покрыть сэндич панелями — не допускается.
Паспорт металлокаркаса — КМ
| Расход стали | 15,0т |
| Относительных расход | 26,7 кг/м2 |
Проект металлоконструкций — КМД
Необходим для строителей для изготовления монтажа
Фундамент
- Наше сооружение примыкает к существующему зданию у которого есть свои фундаменты! Поэтому пришлось отодвинуть наши свай на расстояние минимальное, чтобы не пересекать существующие. Как вариант сместить наш складской навес в сторону, тогда колонны были бы почти у стены, но здесь невозможно тк перекрываем ворота.
- На стеновую сваю приходится усилие в 1,5 сильнее чем на крайнюю, поэтому она диаметром больше и длиннее. Еще важный момент на глубине ниже 4,5м грунты водонасыщенные и их несущая способность ниже — здесь важно не переборщить с глубиной бурения - то это идет в отрицательную сторону надежности.
- Армирование фундаментных балок и железобетонного основание под пол не требовалось подготовить, что заметно упростило этот раздел
| Объем арматуры | 330 кг |
| Количество бетона | 10,5 м3 |
| Относительный расход арматура // бетон | 0,6 кг/ м2 // 0,02 м3/м2 |
Проект армирования — КЖ
Чертежи монолитных железобетонных буронабивных свай — нужен и строителям и в администрацию
